Ещё в мае, когда котельные перевели на летний режим работы, специалисты начали готовить теплоэнергетический комплекс к предстоящей осени. А объём тут немаленький. До начала холодов и включения в жилых домах отопления нужно привести в порядок всю систему, в том числе и теплосети. Чем специалисты занимаются сейчас, как идут ремонты и профилактика на объектах, проверил мэр Олег Решетников.

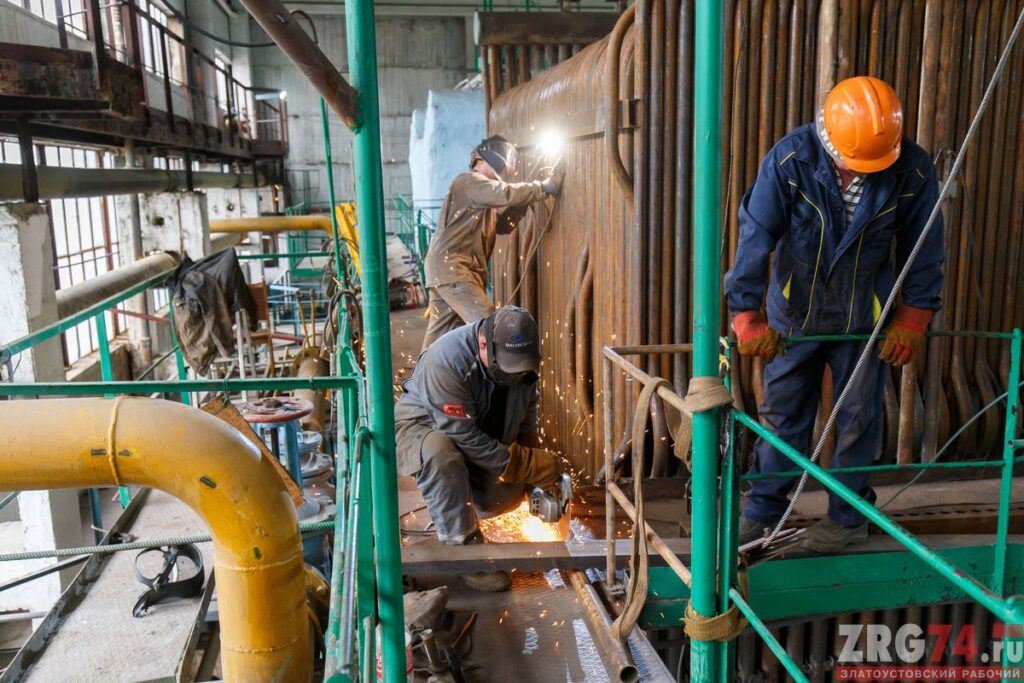

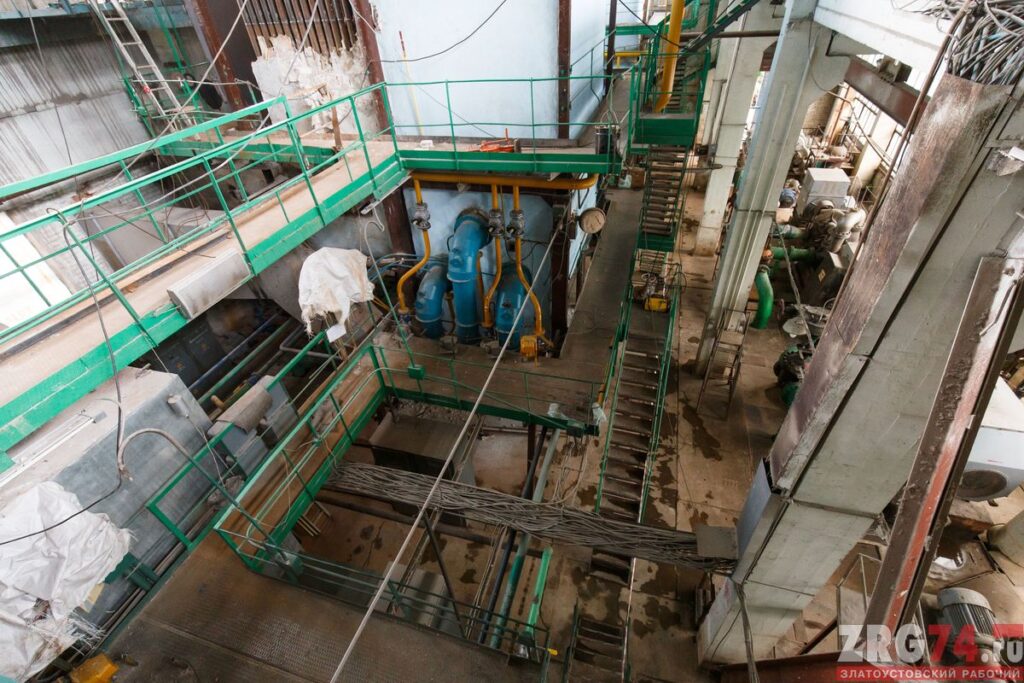

Котельную № 5 в районе железнодорожного вокзала обслуживает компания «Челябоблкоммунэнерго». Особое внимание тут требуют два котла ПТМ-30, которые эксплуатируются уже длительное время. Сотрудники ведут капитальный ремонт — производят замену конвективной части, автоматики и газового оборудования.
— За прошлую зиму случилось несколько аварийных ремонтов котлов, в том числе с отключением потребителей. Мы понимаем, что в зимний период отключение теплоэнергии — практика неприемлемая. Чтобы негативных ситуаций не возникало впредь, ведём серьёзные капитальные обновления , — прокомментировал главный инженер Сергей Пасынков.
В ходе выездного совещания подняли вопрос модернизации системы управления. Специалисты предложили установить в теплопунктах датчики температуры, давления и расхода.
— Уже сейчас мы используем компьютеры, которые позволяют нам уйти не только от бумаг и дисков. Благодаря электронике видно, как распределяются параметры по району. Это упрощает работу операторов и даёт возможность анализировать ситуацию дистанционно, — пояснил директор «Челябоблкоммунэнерго» Максим Аронов.
В ходе выезда проверили и тепловые сети. В частности, в посёлке Строителей на Северо-Западе заменили большой участок труб: работа почти завершена — остался участок у школы № 8 на улице 1-й Нижне-Заводской. Для долговечности сетей используются современные материалы: металлические трубы с полиуретановой изоляцией и гибкие полимерные трубы с повышенной термостойкостью, которые также утепляют пенополиуретаном. Это позволит продлить срок службы и снизит потери тепла.
— Персонал «Челябоблкоммунэнерго» работает в полном составе: 101 человек по трём районам. У компании накоплен большой опыт, а количество котельных в области внушительное. За годы работы они зарекомендовали себя как надёжные специалисты. Замечаний по организации труда нет, график проведения ремонтов соблюдается, опасений по срокам пока не возникает. Работа продолжается, — резюмировал Олег Решетников.
Завершить все работы специалисты планируют к сентябрю. А значит, тепло должно поступить в дома горожан до наступления холодов.
Анна Шаламова
